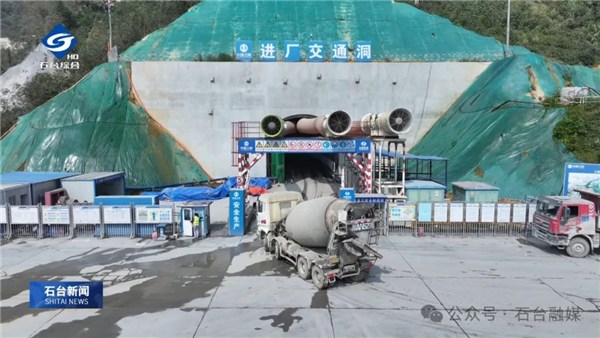

在石臺抽水蓄能項目的施工現場,工人們正忙碌地進行各項后續工作。其中,仙牌路的貫通無疑為整個項目注入了新的活力。作為連接項目各個區域的重要通道,其順利建成不僅為施工團隊提供了便捷的交通條件,更為后續工程的開展提供了有力保障。
安徽交工集團安環部部長 羅小飛
“我們仙牌路完成整個工程量的95%,主體工程已經全部結束。目前重點就放在我們的復綠工作當中,采取掛網噴坡、植樹,主要恢復原植被。我們已經完成60%,預計在12月10號左右所有的復綠工作全部結束?!?
與此同時,在抽水蓄能電站的建設方面,中國安能一局的項目團隊也在緊鑼密鼓地推進各項工作。據了解,自去年7月份進場以來,項目團隊一直保持著高效的工作節奏。目前,他們正在進行庫盆的開挖工作,為后續大壩的填筑做好準備。
中國安能一局石臺抽水蓄能電站c1標項目負責人 張金龍
“這個下一步我們馬上要進行的就是咱們這個105米大壩的填筑,這個預計的話明年我們10月份整個大壩全部填筑完成,2026年的6月份咱們就能夠進行蓄水,2027年能夠進行抽水實驗,2028年開始發電?!?
隨著抽水蓄能電站建設的不斷推進,石臺抽水蓄能項目正朝著既定的目標穩步前行。相信在不久的將來,該項目將為石臺縣的能源供應和經濟發展作出重要貢獻。
